Raposa Excel
Gestão Financeira

Gastos de Obra Excel - Planilha Grátis

Controle orçamento, gastos, fornecedores e execução de uma obra com dashboard e instruções práticas para acompanhar desvios em 2026.

2026-07-26 242 downloads 4.8/5
Baixar planilha
Gestão Financeira – Raposa Excel
Prévia

Veja a planilha por dentro

Dê uma olhada antes de baixar — é grátis e sem cadastro.

Gastos Obra – Gastos de Obra Excel – Planilha Grátis (2026)
Gastos Obra
Dashboard – Gastos de Obra Excel – Planilha Grátis (2026)
Dashboard
Instruções – Gastos de Obra Excel – Planilha Grátis (2026)
Instruções

Esta planilha de gastos de obra organiza orçamento e despesas reais por etapa, fornecedor e data. Ela contém a aba Gastos Obra para lançamentos, a aba Dashboard para acompanhar os totais e a aba Instruções para orientar o preenchimento.

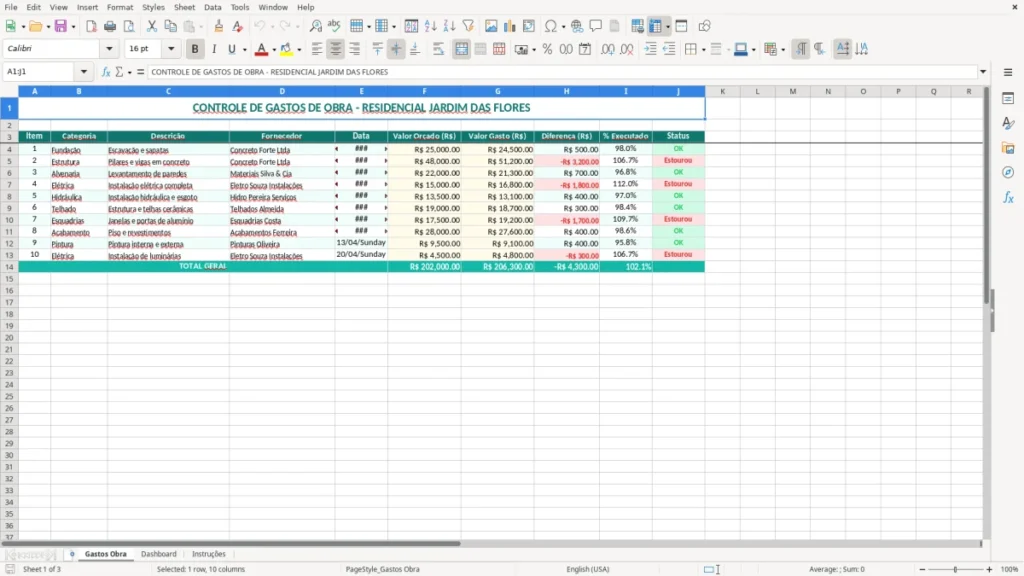

O modelo já traz um exemplo do Residencial Jardim das Flores, com fundação, estrutura, alvenaria, instalações, telhado, esquadrias e acabamento. A imagem 1 mostra a tabela principal com orçamento, valor gasto, diferença, percentual executado e status; a imagem 2 exibe o painel resumido.

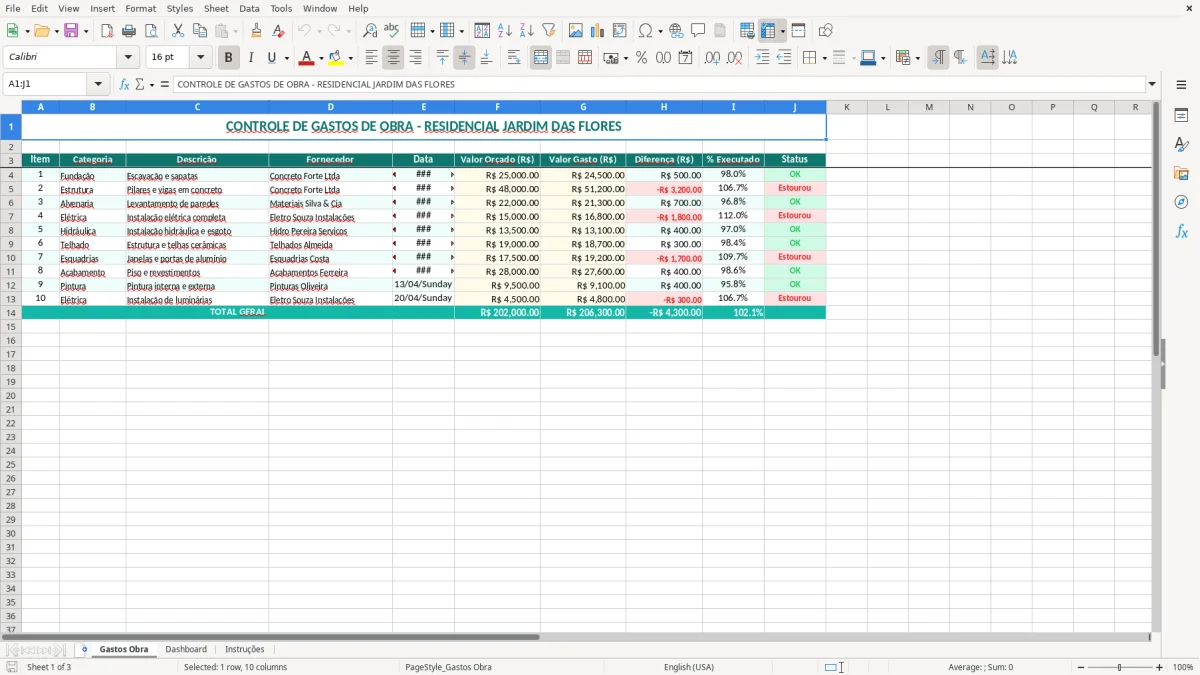

Captura 1: aba Gastos Obra - Planilha Excel gastos obra
Imagem 1: aba "Gastos Obra"

As principais vantagens desta planilha de Excel

  • Compara o valor orçado com o gasto real em cada item da construção.
  • Identifica rapidamente desvios como os R$ 3.200,00 acima do orçamento na estrutura do exemplo.
  • Separa despesas por categorias como fundação, elétrica, hidráulica e acabamento.
  • Permite localizar fornecedor, descrição do serviço e data de cada lançamento.
  • Mostra a diferença financeira e o percentual executado para apoiar decisões de compra.
  • Reúne os principais indicadores no Dashboard, reduzindo a conferência manual de dezenas de linhas.
  • Ajuda o responsável pela obra a revisar gastos antes do fechamento semanal ou mensal.

Passo a passo de como usar

  1. Abra a aba Instruções e leia a orientação inicial antes de alterar os dados do exemplo.
  2. Na aba Gastos Obra, substitua ou acrescente o nome da obra, o item, a categoria, a descrição e o fornecedor.
  3. Informe a data da compra, medição ou contratação no campo Data, usando o padrão DD/MM/AAAA.
  4. Preencha o Valor Orçado (R$) com o limite aprovado para aquele item e o Valor Gasto (R$) com o desembolso efetivo.
  5. Confira os campos Diferença (R$), % Executado e Status depois de inserir os valores. Use esses campos para encontrar itens acima do orçamento.
  6. Consulte o Dashboard para enxergar o total por categoria e a situação geral da obra.
  7. Atualize a planilha toda sexta-feira ou no dia de cada medição e salve uma cópia antes de fazer alterações estruturais.

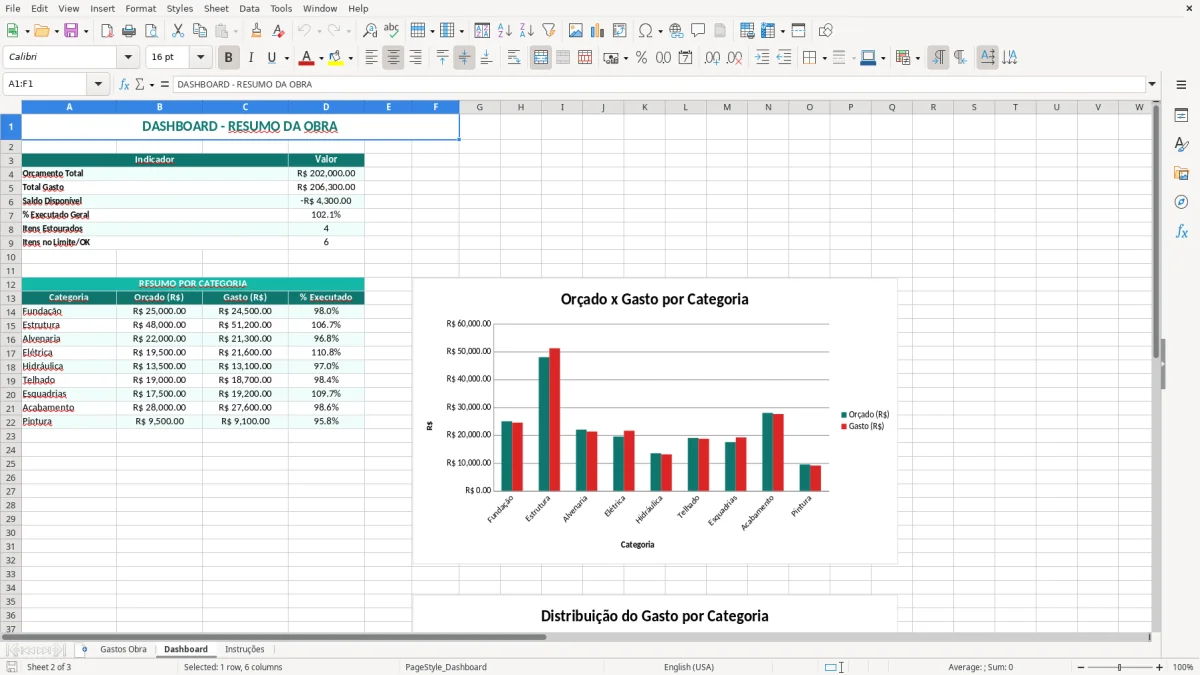

Captura 2: aba Dashboard - Planilha Excel gastos obra
Imagem 2: aba "Dashboard"

Recursos incluídos

Tabela com as colunas Item, Categoria, Descrição, Fornecedor, Data, Valor Orçado (R$), Valor Gasto (R$), Diferença (R$), % Executado e Status.
Aba Gastos Obra formatada com cabeçalho verde, linhas organizadas e campos monetários em reais.
Aba Dashboard para consolidar os números registrados na tabela operacional.
Aba Instruções com orientação de preenchimento e uso do arquivo.
Categorias de serviço próprias de uma construção, incluindo fundação, estrutura, alvenaria, elétrica, hidráulica, telhado, esquadrias e acabamento.
Indicadores de diferença entre orçamento e gasto para destacar economias e estouros.
Exemplo preenchido com fornecedores e valores de uma obra residencial iniciada em fevereiro de 2026.

Quem usa o controle de gastos durante uma obra

O lançamento acontece no canteiro e no escritório

O controle serve para o proprietário que reforma a casa, para o mestre de obras que recebe materiais e para o gerente administrativo de uma construtora. Também é útil ao contador de uma ME que precisa conferir pagamentos de concreto, mão de obra e locação de equipamentos antes de fechar o mês.

Na prática, a necessidade aparece quando chegam três orçamentos de material, quando uma medição é aprovada ou quando o fornecedor envia uma cobrança diferente do combinado. A aba Gastos Obra concentra Item, Categoria, Descrição, Fornecedor e Data, o que permite localizar uma compra sem abrir uma pasta de notas e recibos.

Uma leitura concreta do exemplo

O Residencial Jardim das Flores tem R$ 175.500,00 orçados nos sete itens visíveis e R$ 174.800,00 gastos, uma economia acumulada de R$ 700,00. Esse total, porém, esconde desvios: a estrutura foi orçada em R$ 48.000,00 e consumiu R$ 51.200,00, excesso de R$ 3.200,00, enquanto a fundação economizou R$ 500,00.

Essa diferença muda a conversa com o responsável pela compra. Em vez de dizer que a obra está dentro do orçamento porque o total parece controlado, você investiga por que pilares e vigas passaram 6,67% do limite e decide se o acabamento ainda pode absorver o excesso.

Quando atualizar cada tipo de gasto

Material comprado deve entrar no dia da nota ou do pagamento, conforme o critério adotado no controle. Serviços de pedreiro, elétrica e hidráulica podem ser registrados na data da medição aprovada; assim, uma empreiteira com quatro funcionários consegue comparar o custo previsto de R$ 18.000,00 da etapa com o desembolso efetivo antes de liberar a próxima parcela.

Minha escolha é lançar cada compromisso no mesmo dia, mesmo que o boleto vença em 30 dias. Para administrar capital de giro, mantenha a data do pagamento em uma rotina financeira separada; para medir o custo da etapa, registre o valor contratado e a medição. Misturar os dois transforma uma obra controlada em uma surpresa no fim do mês.

Para conferir se o custo da etapa e os pagamentos já lançados continuam alinhados, o controle de saldos mostra rapidamente o efeito desse registro na obra.

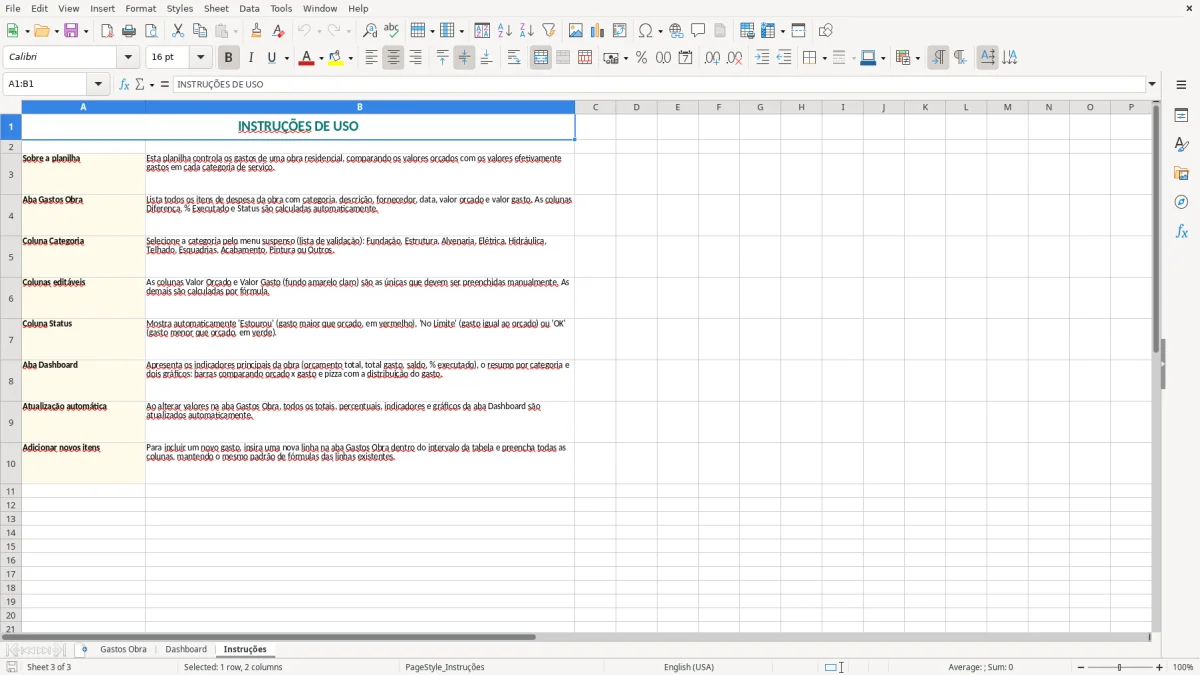

Captura 3: aba Instruções - Planilha Excel gastos obra
Imagem 3: aba "Instruções"

As regras fiscais que afetam os gastos de construção

Nota fiscal e retenções precisam acompanhar a despesa

O gasto só fica bem documentado quando a empresa guarda a nota fiscal com CNPJ ou CPF do fornecedor, descrição do material ou serviço, data, número e série quando aplicável. Para mercadorias, a NF-e normalmente informa o ICMS; para serviços de construção, instalação ou empreitada, a NFS-e costuma tratar do ISS municipal. A planilha não substitui o documento fiscal: ela indexa a despesa para você encontrá-lo.

Guarde notas, contratos, medições e comprovantes por pelo menos 5 anos. Esse prazo acompanha a referência do prazo decadencial usado na constituição do crédito tributário, e apagar os documentos depois de uma obra encerrada pode deixar uma diferença de R$ 3.200,00 sem prova em uma fiscalização ou disputa contratual.

Simples Nacional, MEI e folha de pagamento

Uma construtora no Simples Nacional calcula a receita conforme a atividade e o anexo aplicável. A venda de materiais pode seguir o Anexo I, cuja primeira faixa começa em 4%; serviços de construção civil enquadrados no Anexo IV começam em 4,5%, com a contribuição previdenciária patronal fora do DAS. Serviços sujeitos ao Anexo III começam em 6%, quando os requisitos legais são atendidos.

O limite geral do Simples é R$ 4.800.000,00 por ano, e o DAS vence no dia 20 do mês seguinte. Já o MEI tem limite de R$ 81.000,00 por ano, pode contratar um funcionário e paga DAS-MEI fixo, mas não deve ser usado para mascarar uma empreitada que ultrapassa sua capacidade ou atividade permitida.

Custos trabalhistas que entram no orçamento

Na equipe contratada pela CLT, o FGTS corresponde a 8% da remuneração mensal. Um trabalhador com salário de R$ 2.500,00 gera R$ 200,00 de FGTS por mês; além disso, provisione 13º salário e férias com 1/3 constitucional. A primeira parcela do 13º deve ser paga até 30/11 e a segunda até 20/12.

Minha posição é separar na planilha o material comprado do serviço contratado e da folha. Um orçamento de R$ 25.000,00 para fundação que registra apenas o boleto do concreto pode parecer correto, mas ignora retenções, encargos e a medição da equipe que executou a etapa.

Essa separação costuma ficar mais clara quando o orçamento também se apoia em um controle para pequena empresa, onde material, serviço e folha entram em linhas distintas.

Onde o orçamento de uma obra costuma sair do controle

O estouro aparece antes no item do que no total

O erro mais caro é olhar apenas o total da obra. No exemplo, estrutura gastou R$ 51.200,00 contra R$ 48.000,00, e elétrica consumiu R$ 16.800,00 contra R$ 15.000,00. Juntos, esses dois desvios somam R$ 5.000,00; a economia de R$ 2.700,00 em outros itens reduz o impacto no total, mas não corrige a causa.

Isso acontece quando há retrabalho, aumento de aço, mudança de projeto ou compra emergencial sem aprovação. Se uma alteração acrescenta 8% a uma etapa orçada em R$ 40.000,00, o custo adicional é R$ 3.200,00. Sem registrar a justificativa na descrição, a discussão volta no fechamento e ninguém sabe se foi erro de medição ou decisão do cliente.

Fornecedor, pagamento e documento não podem se separar

Outro problema recorrente é lançar apenas Fornecedor e Valor Gasto, sem vincular a despesa à nota, ao contrato ou à medição. Em uma obra com 60 compras mensais, duas notas de R$ 1.450,00 do mesmo fornecedor podem ser pagas em duplicidade; o prejuízo de R$ 1.450,00 só aparece quando o extrato bancário é conciliado.

Também vejo a data ser preenchida com o vencimento do boleto quando o gestor precisa analisar o consumo do material. Uma compra de R$ 9.000,00 feita em 28/04 e paga em 28/05 pertence à decisão de abril, embora pressione o caixa em maio. Se os dois controles forem misturados, o gerente corta uma compra de maio achando que o problema nasceu naquele mês.

Percentual executado sem base vira falsa precisão

O campo % Executado precisa refletir o avanço físico ou financeiro definido para o item, não um palpite lançado para deixar o painel verde. Em uma etapa orçada em R$ 22.000,00, gastar R$ 11.000,00 não significa necessariamente 50% executado: pode haver material estocado, serviço incompleto ou perda.

Minha preferência é validar o percentual com a medição assinada. Se a medição aponta 40% de uma etapa de R$ 22.000,00, o avanço correspondente é R$ 8.800,00; um gasto de R$ 11.000,00 indica R$ 2.200,00 consumidos acima do avanço. Esse número merece investigação antes de autorizar a próxima compra.

Como transformar o arquivo em rotina de acompanhamento

Prenda o preenchimento a um compromisso existente

Planilha de obra abandonada geralmente não falha por falta de colunas; falha porque o lançamento fica para depois. Reserve 20 minutos toda sexta-feira, antes de pagar fornecedores, para conferir notas, medições e extrato. Em uma obra com 15 despesas na semana, isso representa pouco mais de 1 minuto por lançamento.

Use a reunião de medição como gatilho. O encarregado entrega os serviços aprovados, o administrativo registra Data, Fornecedor e valores, e o responsável compara o orçamento antes de liberar o pagamento. No último dia útil do mês, salve uma cópia fechada com o nome da obra e o mês de referência.

Reduza a sujeira na entrada

  • Copie a aba do mês anterior somente quando a estrutura for igual, apagando valores antigos sem remover os cabeçalhos.
  • Use validação de dados para restringir Categoria a opções como Fundação, Estrutura, Elétrica e Acabamento.
  • Aplique formatação condicional para destacar diferença positiva acima de R$ 1.000,00 ou percentual superior a 5%.
  • Padronize fornecedor e descrição; escrever Concreto Forte, Concreto Forte Ltda. e CF Ltda. separadamente dificulta a soma por empresa.

O Dashboard deve ser consultado na reunião, não apenas no fim da obra. Se a estrutura já passou R$ 3.200,00 do orçamento e ainda faltam compras, a decisão precisa ocorrer naquela semana, quando ainda existe margem para renegociar aço, concreto ou escopo.

Quando migrar para um sistema

Este arquivo atende bem uma obra com poucas dezenas ou algumas centenas de lançamentos e uma pessoa responsável pela atualização. Minha recomendação é migrar quando três usuários editam simultaneamente, quando existem mais de 1.000 lançamentos, múltiplos centros de custo ou necessidade de integrar estoque, contas a pagar e medições.

Uma empresa com cinco obras e 300 despesas por obra ao mês já movimenta 1.500 registros mensais. Nesse volume, um software com permissões, histórico de alterações e integração bancária reduz o risco de apagar uma compra; até lá, a rotina semanal e uma cópia de segurança são mais importantes que acrescentar fórmulas.
